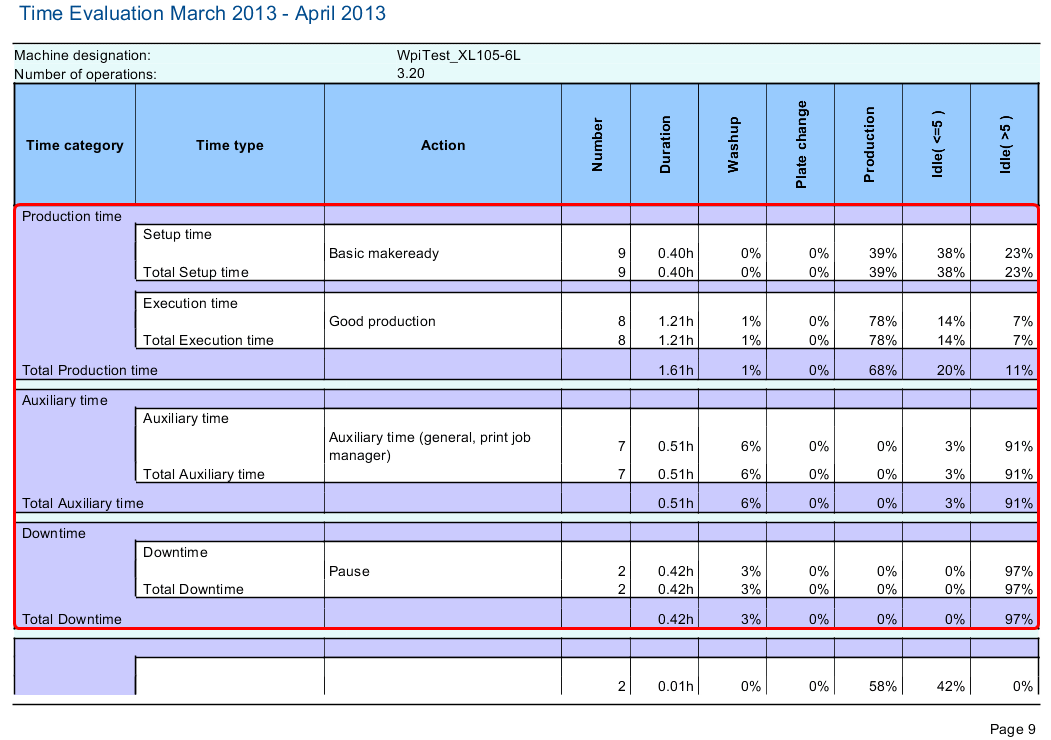

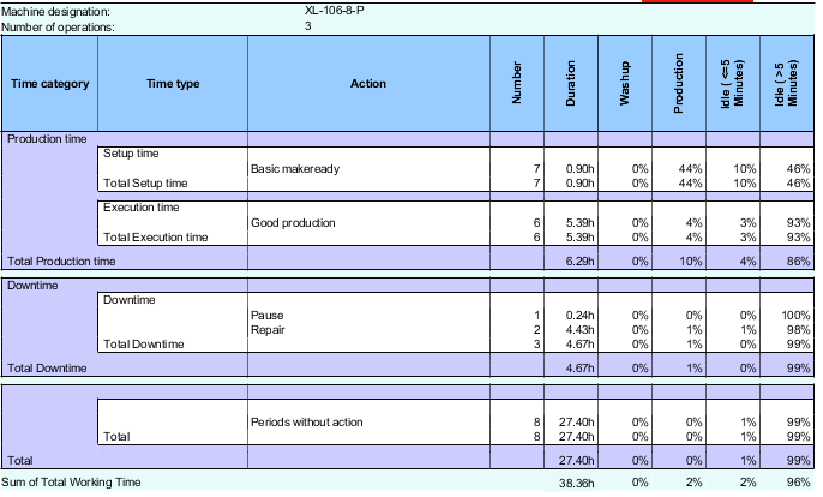

| Prinect Release Notes 時間評価によって、工場内の処理を評価できるレポートを取得できます。レポートは機械の該当する時間を完全に表示します。それにより、例えば、機械の停止を正確に確認することができます。必要に応じて対処してください。 以下の図は時間評価の例を示しています。工場内の設定は異なることがあります。 正しい時間評価のためには、正しい設定に加えて、工場内の手順が重要です。つまり、機械オペレータによってすべての時間が正しく開始される必要があります(良好紙カウンターを押す、手動でBDEボタンを押す、作業工程を終了する等)。時間記録がどのように機械に置き換えられているかは、以下に個々のコンポーネントに関して説明されています。 機械は、機械オペレータによる手動、または機械オペレーション(BDEメッセージ)による自動で開始されます(基本準備開始、本生産開始等)。 オペレーションの間隔は作業工程に"置き換えられます"。オペレーションが開始されると、新しい作業手順が始まります。機械で次のオペレーションが開始されると、この作業手順は終了します。作業工程が割り当てられていないオペレーションは例外です。通常、これは、自動運転に当てはまります。その場合は、オペレーションの開始の後に、前の作業工程を追加します。 後で、機械オペレータのタイムシートで作業手順を確認して、作業の所要時間に関する情報を取得できます(従業員を参照)。 時間評価には、時間の種類と時間のカテゴリの作業工程が割り当てられます(この分類はAnalyze Point全体に関連してます。時間評価、機械評価、作業工程評価等)。それにより、生産時間と非生産時間が分けられます。これは、長時間にわたっての運転プロセスの評価に役立ちます。 時間評価のための時間レシオで、機械で時間を正しく設定しなければならないことが分かります(良好紙カウンターを押して、手動 BDE ボタンを押し、作業工程を終了する、など)。これ方法でのみ、終了時、Analyze Pointに明確な時間評価を表示することができます。時間が遅すぎる、またはまったく開始されない場合は、レポートは使用できません。 以下で、時間のカテゴリと時間の種類の意味を説明します。ここでは、事前に設定された時間のみ説明します。この設定は、連邦協会の印刷&メディアのガイドラインに基づいています。 デフォルトでは、次の時間の種類、時間のカテゴリおよび作業工程が事前に設定されています。 時間カテゴリ 時間の種類 作業工程 生産時間 前準備時間 基本準備 実行時間 本生産 その他の生産時間 - 補助時間 補助時間 - 生産停止時間 生産停止時間 一時停止 生産時間 生産時間は、要求されるジョブの生産と直接関係する時間です。すべての該当する時間は生産時間です。前準備時間、実行時間、その他の生産時間を区別します。 •前準備時間 セットアップ時間は、ジョブの実行に必要な生産設備をセットアップするための時間です。 •実行時間 実行時間は、製品の生産のための時間です。 •その他の生産時間 その他の生産時間は、前準備時間でも実行時間でもありません。その他の生産時間は 1 つのジョブに直接割り当てることができます。これには、"乾燥時間"または"顧客待ち"などが含まれます。 お客様に起因する待ち時間は"その他の生産時間"に含まれます。 補助時間 補助時間は、運転準備の達成と維持に掛かる時間です。この時間はジョブには直接関連しません。 補助時間の例: •組織的な障害です(用紙や刷板を待つ時間など)。 •技術的な障害です(機械の保守や修理など)。 •作業に関係する補助時間です(ラバーブランケットの交換、アップグレード、ダウングレードなど)。 ディスポジションエラーによって発生する場合は(用紙や版板を待つ時間)、待ち時間は補助時間としてカウントされます。 生産停止時間 停止時間は、作業シフトの間に生産されなかった時間です。 生産停止時間の例: •一時停止 •従業員会議 •ジョブ不足に起因する生産停止時間 ジョブ不足に起因する待ち時間は生産停止時間に含まれます。 オフセット印刷で印刷作業工程を変更する際に前準備時間を登録するための様々な方法 印刷の作業工程に要する時間を評価するために、分析ポイントで作業工程の変更時間点を登録する方法が2通りあります。 •方法1:プレートセットの最初のプレートを装着する際に新しい印刷作業工程(標準設定) •方法2:Intellistartのジョブ交換の開始時および本番印刷の終了時に新しい印刷作業工程 これらの2つの方法を、印刷機の設定を行う際に、装置アシスタントで選択できます。[印刷機での新規ジョブの開始点]リストボックスを参照。 方法1:プレートセットの最初のプレートを装着する際に新しい印刷作業工程(標準設定) この方法では、プレートセットの最初のプレートが新しい印刷作業工程のために印刷機に装着される時間点が、Press Centerによって分析ポイントに伝送されます。この時間点が、作業工程変更のトリガーとして分析ポイントに登録されます。つまり、先行する作業工程が終了され、後続の作業工程が開始されます。 その際、印刷作業工程終了時のブランケット洗浄および/またはスポットカラーの洗浄などの前準備時間は、先行の印刷作業工程に算入されます。 この時間割り当ての影響: 後続のジョブへの段取り換えに長い前準備時間を要するケースで(プロセスカラーのみの印刷から1個または複数のスポットカラーを含む印刷に変更する場合など)、後続ジョブのために行う段取り換えであるにも関わらず、前準備時間が先行する作業工程(つまり先行のジョブ)に算入されます。 方法2:Intellistartのジョブ交換の開始時および本番印刷の終了時に新しい印刷作業工程 この方法では、Intellistartによってジョブ交換が開始される時間点が、新しい作業工程の開始点として分析ポイントに登録されます。 この時間割り当ての影響と利点 この方法では、通常は段取り換えによって必要となる最初のプレートの挿入までの前準備時間が、後続のジョブに算入されます。これによりシフト開始時などに、追加で必要となる前準備時間が、それぞれ該当するジョブに割り当てられます。この場合、分析ポイントでの評価はこの割り当てにもとづいて行われます。 •1つのオペレーション環境で上記の2つの方法を同時に使用する場合は(Press Centerのバージョンが異なる印刷機がある場合など)、ジョブ処理時間の計算方法が異なる状況が生じます。そのため、これらの印刷機の評価の相互比較は、条件付きでのみ可能です。必要な場合は、処理時間の評価を比較可能にするため、1つのオペレーション内の異なる印刷機(新旧のPress Centerバージョン)で、常に方法1を有効にします。 •いずれかの印刷機で後から方法1から方法2に変更する場合も、個々のジョブの現在の処理時間評価を、過去の評価と完全には比較できなくなります。 機械生産性のレポートを作成を参照。 レポートの作成後、右側に時間評価が表示されます。各テーブルは1台の機械を指します。左側で複数の機械を選択した場合、矢印ボタンで次の機械に切り替えることができます。 一般情報(テーブルヘッド) テーブルヘッドには、選択した期間内の機械名と処理した作業工程数が表示されます。作業工程の数に小数点がある場合は、選択した期間内で作業工程の一部のみ処理されています。時間評価ではこの部分のみ考慮されます。 作業工程を含めた期間の時間評価 正確な時間記録は常に作業工程に関連しています。これらの時間は、テーブル内で時間の種類と時間のカテゴリにグループ化されます。 コラム内のパーセンテージ値は機械状態の割合です。 列の説明: 列の名前 説明 時間カテゴリ 時間の種類のグループです。それぞれの時間のカテゴリには合計時間が表示されます。 時間の種類 記録した作業手順に割り当てられている時間の種類の情報です。 作業工程 記録した作業手順の名前です。 数 レポート期間内に作業手順が実行された回数です。作業手順の始まりまたは終わりがレポート期間外の場合は、この作業手順は計算に含まれます。 所要時間 操業時間内のレポート期間に記録した同じ作業手順すべての時間の長さです。作業手順の始まりまたは終わりがレポート期間外の場合は、この作業手順は比例計算されます。 洗浄 自動洗浄プログラムを実行した時間の長さです。 注記: 洗浄を他の作業工程と並行して実施する場合は、機械状態の日付用のパーセンテージ値の合計が100%にならないことがあります。 版交換 自動運転版交換システムの版交換に掛かった時間の長さです。 注記:版板交換を他の作業工程と並行して実施する場合は、機械状態の日付用のパーセンテージ値の合計が100%にならないことがあります。 本番生産 良好紙とヤレ紙の生産の時間。 5 分以下のアイドル運転 5 分以下の機械の停止またはアイドル運転です。5 分は時間は変わりません。 5 分を超えるアイドル運転 5 分を超える機械の停止またはアイドル運転です。5 分は時間は変わりません。 作業工程なしの期間の時間評価 テーブルの最後に作業工程なしの期間が表示されます。この領域の値が高い場合は、時間記録が適切に行われなかったことを意味します。考えられる原意は、作業工程に割り当てられていない一部の期間を参照してください。 作業工程に割り当てられていない時間には、いくつかの原因が考えられます。次の設定ができます: •ジョブを処理しないまま、または、オペレーションを開始せずに、機械がオンになりました。 •作業手順に時間タイプへの割り当てがありません。 この場合は、作業工程は既に作成されています。時間の種類に割り当てる必要があります。これに関しては時間の種類を時間のカテゴリに割り当てるを参照。 •作業工程に時間の種類への割り当てがあり、時間のカテゴリへの割り当てがない場合。 この場合は、時間の種類を時間のカテゴリに割り当てなければなりません。これに関しては時間の種類を時間のカテゴリに割り当てるを参照。 •時間に定義された作業手順がない場合。 説明:機械が自動的に実行するオペレーション(BDE メッセージ)(自動洗浄など)は通常、作業工程に割り当てられていません。そのようなメッセージは新しい作業手順をトリガしないので、前の作業手順に追加されます。 これらのメッセージをジョブと関連なく開始した場合は、時間には割り当てはありません。典型的な例としては、週末の機械洗浄があげられます。 HEIDELBERGは、事前に設定した次の時間配分を提供します: 時間カテゴリ 時間の種類 作業工程 生産時間 前準備時間 基本準備 実行時間 本生産 その他の生産時間 - 補助時間 補助時間 - 生産停止時間 生産停止時間 一時停止 工場でこの時間配分ができない場合は、運転データ収集プロジェクトの枠内てこの配分を拡大することを推奨します。SSUのPrinectサービスまでお問い合わせください。 原則的に次のステップは、機械制御ステーションで時間評価用の新しいボタン(BDEメッセージ)を定義するために必要です: 1.新しい作業工程を定義します(材料待ち等)。 2.関連するオペレーション(BDEメッセージ)を定義し、事前に作成した作業手順を割り当てる必要があります(オペレーション名が作業工程名と同じであること)。 (3)必要に応じて、新しい時間の種類を作成します。これは、新しいBDEメッセージを既存の時間の種類に割り当てられない場合に必要です。 4.新しいBDEメッセージは対応する機械に割り当てる必要があります。 (5)機械にBDEメッセージが表示されない場合は、PDA 設定を新たに同期します。このステップはサービス技術者のみ行うことができます。 機械にBDEメッセージが表示されて、機械オペレータが開始できるようになります。時間を正しく記録するために、該当する作業を始める前にオペレーションを実行しなければなりません。
プライバシーポリシー
| インプリント | Prinect Know How
| Prinect Release Notes
ビデオチュートリアル:プリネクトプレスセンターで正しく時間を記録する方法については、次のビデオをご覧ください。
Analyze Point - 時間記録と時間グラフ。
注記: この方法は標準で有効になっています。旧型の機械では選択可能な唯一の方法です。この場合は、装置アシスタントに選択肢が表示されません。
前提条件: この方法は、Press CenterソフトウェアのバージョンS21A.08.000_SFC、S21B.06.000_SFC、S22A.02.000_SFC、S22B.00以上を備えた新しい印刷機でのみ選択可能です。
注記: オペレーションで方法1から方法2に変更する前に、以下の点に必ず注意してください:

注記: 洗浄、版交換、生産、5 分以下のアイドル運転、5 分を超えるアイドル運転の時間の情報は、各作業手順、および、各時間の種類と時間のカテゴリ用に割合がパーセントで表示されます。例えば、基本準備の際の"洗浄"または"本生産"にも表示できます。洗浄時間は作業手順に関連して評価されます。
注記: ジョブとの関連付けのない作業を頻繁に実行する場合は、このために新しい作業手順を定義してください。
新規作業工程(BDEメッセージ)の作成を参照。
新規作業工程(BDEメッセージ)の作成を参照。
時間の種類を時間のカテゴリに割り当てるを参照。
オペレーションの割り当てを参照。
同期化を行うを参照。
